  • Nghiệm thu công trình rồi mới xuất hóa đơn có được không?

    Nghiệm thu công trình rồi mới xuất hóa đơn có được không

    Nghiệm thu công trình rồi mới xuất hóa đơn là cách làm mà không ít kế toán xây dựng, lắp đặt vẫn đang áp dụng vì nghĩ rằng chỉ cần xuất hóa đơn “trong vài ngày tới” là hợp lệ. Theo Nghị định 254/2026/NĐ-CP, cách hiểu này tiềm ẩn rủi ro bị xử phạt về hóa đơn, bởi thời điểm lập hóa đơn xây dựng, lắp đặt được pháp luật ấn định rất cụ thể, không phụ thuộc vào việc doanh nghiệp đã thu được tiền hay chưa. Bài viết dưới đây hệ thống lại đúng căn cứ pháp lý, hướng dẫn thực hành và những rủi ro cần tránh.

    Mục lục

    Vì sao câu hỏi “nghiệm thu công trình rồi mới xuất hóa đơn” khiến kế toán xây dựng đau đứng?

    Trong thực tế thi công, việc nghiệm thu và việc thu tiền hiếm khi diễn ra cùng một ngày. Chủ đầu tư có thể chậm xác nhận biên bản, chậm chuyển tiền, hoặc doanh nghiệp xây dựng chủ động “gom” khối lượng để xuất một hóa đơn duy nhất cho gọn sổ sách. Chính thói quen này khiến tình huống nghiệm thu công trình rồi mới xuất hóa đơn, với độ trễ vài ngày đến vài tuầ trở nên phổ biến.

    Vấn đề là thời điểm lập hóa đơn không phải một lựa chọn quản trị nội bộ mà là một nghĩa vụ pháp lý có mốc thời gian cố định. Xuất hóa đơn trễ so với mốc quy định đồng nghĩa với việc lập hóa đơn sai thời điểm, hành vi bị xử phạt vi phạm hành chính về hóa đơn, chưa kể còn kéo theo rủi ro về thuế giá trị gia tăng và thuế thu nhập doanh nghiệp của kỳ liên quan.

    Nghị định 254/2026/NĐ-CP quy định gì về thời điểm lập hóa đơn xây dựng, lắp đặt?

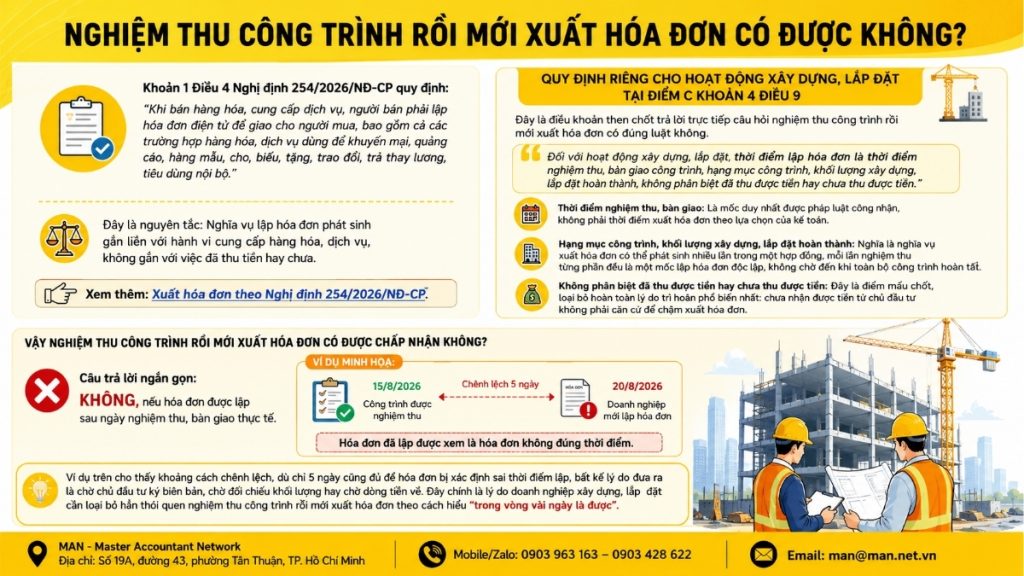

    Nghiệm thu công trình rồi mới xuất hóa đơn có được không theo Nghị định 254
    Nghiệm thu công trình rồi mới xuất hóa đơn có được không theo Nghị định 254

    Để trả lời chính xác câu hỏi nghiệm thu công trình rồi mới xuất hóa đơn có được không, cần bám sát hai điều khoản gốc của Nghị định 254/2026/NĐ-CP.

    Nguyên tắc chung tại Điều 4

    Khoản 1 Điều 4 Nghị định 254/2026/NĐ-CP quy định:

    Khi bán hàng hóa, cung cấp dịch vụ, người bán phải lập hóa đơn điện tử để giao cho người mua, bao gồm cả các trường hợp hàng hóa, dịch vụ dùng để khuyến mại, quảng cáo, hàng mẫu, cho, biếu, tặng, trao đổi, trả thay lương, tiêu dùng nội bộ.

    Đây là nguyên tắc: Nghĩa vụ lập hóa đơn phát sinh gắn liền với hành vi cung cấp hàng hóa, dịch vụ, không gắn với việc đã thu tiền hay chưa.

    Xem thêm: Xuất hóa đơn theo Nghị định 254/2026/NĐ-CP.

    Quy định riêng cho hoạt động xây dựng, lắp đặt tại điểm c khoản 4 Điều 9

    Đây là điều khoản then chốt trả lời trực tiếp câu hỏi nghiệm thu công trình rồi mới xuất hóa đơn có đúng luật không. Điểm c khoản 4 Điều 9 Nghị định 254/2026/NĐ-CP nêu rõ:

    Đối với hoạt động xây dựng, lắp đặt, thời điểm lập hóa đơn là thời điểm nghiệm thu, bàn giao công trình, hạng mục công trình, khối lượng xây dựng, lắp đặt hoàn thành, không phân biệt đã thu được tiền hay chưa thu được tiền.

    Ba từ khóa trong câu chữ này quyết định toàn bộ cách áp dụng:

    • Thời điểm nghiệm thu, bàn giao: Là mốc duy nhất được pháp luật công nhận, không phải thời điểm xuất hóa đơn theo lựa chọn của kế toán.
    • Hạng mục công trình, khối lượng xây dựng, lắp đặt hoàn thành: Nghĩa là nghĩa vụ xuất hóa đơn có thể phát sinh nhiều lần trong một hợp đồng, mỗi lần nghiệm thu từng phần đều là một mốc lập hóa đơn độc lập, không chờ đến khi toàn bộ công trình hoàn tất.
    • Không phân biệt đã thu được tiền hay chưa thu được tiền: Đây là điểm mấu chốt loại bỏ hoàn toàn lý do trì hoãn phổ biến nhất: chưa nhận được tiền từ chủ đầu tư không phải căn cứ để chậm xuất hóa đơn.

    Nói cách khác, hành vi nghiệm thu công trình rồi mới xuất hóa đơn, dù chỉ trễ vài ngày, nếu vượt quá đúng ngày nghiệm thu, bàn giao thì đã cấu thành lập hóa đơn không đúng thời điểm.

    Vậy nghiệm thu công trình rồi mới xuất hóa đơn có được chấp nhận không?

    Câu trả lời ngắn gọn: Không, nếu hóa đơn được lập sau ngày nghiệm thu, bàn giao thực tế.

    Ví dụ minh họa: Công trình được nghiệm thu ngày 15/8/2026 nhưng đến ngày 20/8/2026 doanh nghiệp mới lập hóa đơn thì hóa đơn đã lập được xem là hóa đơn không đúng thời điểm.

    Ví dụ trên cho thấy khoảng cách chênh lệch, dù chỉ 5 ngày cũng đủ để hóa đơn bị xác định sai thời điểm lập, bất kể lý do đưa ra là chờ chủ đầu tư ký biên bản, chờ đối chiếu khối lượng hay chờ dòng tiền về. Đây chính là lý do doanh nghiệp xây dựng, lắp đặt cần loại bỏ hẳn thói quen nghiệm thu công trình rồi mới xuất hóa đơn theo cách hiểu “trong vòng vài ngày là được”.

    Hướng dẫn lập hóa đơn theo từng lần giao hàng, nghiệm thu, bàn giao công trình

    Nghiệm thu công trình rồi mới xuất hóa đơn có được không và hướng dẫn lập hóa đơn theo từng lần nghiệm thu, bàn giao công trình
    Nghiệm thu công trình rồi mới xuất hóa đơn có được không và hướng dẫn lập hóa đơn theo từng lần nghiệm thu, bàn giao công trình

    Công văn 7189/CTH-QLDN1 năm 2026 hướng dẫn cụ thể cách áp dụng Điều 9 Nghị định 254/2026/NĐ-CP cho từng loại giao dịch, giúp kế toán tránh nhầm lẫn khi xử lý tình huống nghiệm thu công trình rồi mới xuất hóa đơn ở các mô hình kinh doanh khác nhau:

    • Giao hàng nhiều lần hoặc bàn giao từng hạng mục, công đoạn dịch vụ: Mỗi lần giao hàng hoặc bàn giao đều phải lập hóa đơn riêng cho khối lượng, giá trị tương ứng theo khoản 3 Điều 9.
    • Bán hàng hóa thông thường: Thời điểm lập hóa đơn là thời điểm chuyển giao quyền sở hữu hoặc quyền sử dụng hàng hóa, không phân biệt đã thu tiền hay chưa, theo khoản 1 Điều 9.
    • Hoạt động xây dựng, lắp đặt: Thời điểm lập hóa đơn là thời điểm nghiệm thu, bàn giao công trình, hạng mục công trình, khối lượng xây dựng, lắp đặt hoàn thành, không phân biệt đã thu tiền hay chưa, theo điểm c khoản 4 Điều 9. Đây chính là quy định chi phối trực tiếp mọi tình huống nghiệm thu công trình rồi mới xuất hóa đơn.
    • Kinh doanh bất động sản, xây dựng cơ sở hạ tầng, xây dựng nhà để bán, chuyển nhượng: Nếu chưa chuyển giao quyền sở hữu, quyền sử dụng nhưng có thu tiền theo tiến độ dự án hoặc tiến độ ghi trong hợp đồng, thời điểm lập hóa đơn là ngày thu tiền hoặc theo thỏa thuận thanh toán trong hợp đồng, theo điểm d1 khoản 4 Điều 9.

    Điểm chung của 04 nhóm trên: Pháp luật luôn gắn thời điểm lập hóa đơn với một sự kiện thực tế (bàn giao, chuyển giao quyền sở hữu, nghiệm thu, hoặc thu tiền) chứ không cho phép doanh nghiệp tự chọn thời điểm thuận tiện.

    Rủi ro khi doanh nghiệp xây dựng xử lý sai tình huống nghiệm thu công trình rồi mới xuất hóa đơn

    Khi hóa đơn được lập sau ngày nghiệm thu, bàn giao thực tế, doanh nghiệp đối diện đồng thời nhiều rủi ro:

    • Bị xử phạt vi phạm hành chính về hóa đơn do lập hóa đơn không đúng thời điểm, mức phạt tăng theo số lần vi phạm và giá trị hóa đơn.
    • Kê khai thuế giá trị gia tăng sai kỳ, dẫn đến chênh lệch số thuế phải nộp giữa các kỳ và phát sinh tiền chậm nộp khi bị truy thu.
    • Ảnh hưởng đến việc ghi nhận doanh thu, chi phí tại đúng kỳ kế toán, khiến báo cáo tài chính không phản ánh đúng bản chất giao dịch, đặc biệt bất lợi khi doanh nghiệp có nhiều hợp đồng bàn giao theo từng hạng mục.
    • Bị đối tác, kiểm toán hoặc cơ quan thuế yêu cầu giải trình khi đối chiếu biên bản nghiệm thu với ngày lập hóa đơn trên hệ thống hóa đơn điện tử.

    Với đặc thù ngành xây dựng, nhiều hợp đồng, nhiều đợt nghiệm thu, nhiều công trình chạy song song và rủi ro này không chỉ dừng ở một hóa đơn mà có thể lặp lại thành hệ thống nếu quy trình nội bộ không được chuẩn hóa ngay từ đầu.

    Giải pháp giúp doanh nghiệp xây dựng không còn xuất hóa đơn trễ so với ngày nghiệm thu

    Để loại bỏ hoàn toàn tình trạng nghiệm thu công trình rồi mới xuất hóa đơn ngoài mốc quy định, doanh nghiệp xây dựng, lắp đặt nên xây dựng quy trình khép kín giữa bộ phận kỹ thuật (lập biên bản nghiệm thu) và bộ phận kế toán (xuất hóa đơn), đảm bảo hóa đơn được phát hành ngay trong ngày biên bản nghiệm thu, bàn giao được ký kết, không chờ dòng tiền, không chờ đối chiếu công nợ.

    Với những doanh nghiệp có bộ máy kế toán nội bộ còn mỏng, khó theo sát từng đợt nghiệm thu để xuất hóa đơn đúng ngày, giải pháp thực tế là sử dụng dịch vụ kế toán trọn gói từ những đơn vị chuyên trách, kinh nghiệm như MAN – Master Accountant Network để có đội ngũ chuyên môn theo dõi tiến độ nghiệm thu và xuất hóa đơn kịp thời theo đúng Nghị định 254/2026/NĐ-CP. Trường hợp doanh nghiệp chỉ cần rà soát lại quy trình hiện tại và xác định các điểm rủi ro trong việc lập hóa đơn xây dựng, lắp đặt, có thể tìm đến dịch vụ tư vấn dịch vụ kế toán để được chuyên gia đối chiếu từng hợp đồng cụ thể. Với doanh nghiệp có nhiều công trình, nhiều đối tác, phương án thuê dịch vụ kế toán ngoài giúp tách bạch trách nhiệm giữa bộ phận thi công và bộ phận tuân thủ hóa đơn, thuế, giảm thiểu tối đa việc xuất hóa đơn trễ so với ngày nghiệm thu.

    Checklist nhanh trước khi xuất hóa đơn công trình

    Dưới đây là checklist nhanh giúp doanh nghiệp xây dựng tránh những rủi ro khi xuất hóa đơn:

    • Đã có biên bản nghiệm thu, bàn giao ký đầy đủ giữa các bên chưa?
    • Hóa đơn có được lập đúng ngày ghi trên biên bản nghiệm thu, bàn giao không?
    • Trường hợp bàn giao từng hạng mục, đã lập hóa đơn riêng cho từng hạng mục chưa?
    • Có đang trì hoãn xuất hóa đơn vì lý do chưa thu được tiền không. Nếu có, cần xuất ngay theo đúng quy định?
    • Đã đối chiếu ngày lập hóa đơn điện tử với ngày nghiệm thu trên hồ sơ kỹ thuật chưa?

    Kết luận

    Nghiệm thu công trình rồi mới xuất hóa đơn, theo đúng điểm c khoản 4 Điều 9 Nghị định 254/2026/NĐ-CP, chỉ hợp lệ khi hóa đơn được lập ngay trong ngày nghiệm thu, bàn giao, không sớm hơn, không trễ hơn, và hoàn toàn không phụ thuộc vào việc đã thu tiền hay chưa. Bất kỳ độ trễ nào so với mốc này, dù chỉ vài ngày như ví dụ minh họa trong văn bản hướng dẫn, đều khiến hóa đơn bị xác định là lập sai thời điểm.

    Với doanh nghiệp xây dựng, lắp đặt, việc kiểm soát chặt thời điểm lập hóa đơn theo từng đợt nghiệm thu không chỉ là tuân thủ pháp luật mà còn là cách bảo vệ dòng tiền và uy tín trước đối tác, cơ quan thuế.

    Liên hệ MAN – Master Accountant Network để được hỗ trợ và tư vấn miễn phí!

    Thông tin liên hệ MAN – Master Accountant Network

    Phụ trách sản xuất và kiểm duyệt nội dung chuyên môn bởi: Ông Lê Hoàng Tuyên – Sáng lập viên (Founder) & CEO MAN – Master Accountant Network. Ông là Kiểm toán viên CPA Việt Nam với hơn 30 năm kinh nghiệm sâu sắc trong lĩnh vực Kế toán, Kiểm toán, Thuế và Tư vấn Pháp lý doanh nghiệp.

    Câu hỏi thường gặp về nghiệm thu công trình rồi mới xuất hóa đơn

    Nghiệm thu công trình rồi mới xuất hóa đơn có bị coi là sai quy định không?

    Có, nếu hóa đơn được lập sau ngày nghiệm thu, bàn giao thực tế. Theo điểm c khoản 4 Điều 9 Nghị định 254/2026/NĐ-CP, thời điểm lập hóa đơn xây dựng, lắp đặt là thời điểm nghiệm thu, bàn giao, không phân biệt đã thu tiền hay chưa.

    Chưa thu được tiền từ chủ đầu tư có được phép chậm xuất hóa đơn không?

    Không. Quy định nêu rõ thời điểm lập hóa đơn không phân biệt đã thu được tiền hay chưa thu được tiền, nên việc chưa thu tiền không phải căn cứ hợp pháp để trì hoãn xuất hóa đơn.

    Công trình bàn giao theo nhiều hạng mục thì xuất hóa đơn thế nào?

    Mỗi lần bàn giao từng hạng mục, công đoạn hoàn thành đều phải lập hóa đơn riêng cho khối lượng, giá trị tương ứng, theo khoản 3 Điều 9 Nghị định 254/2026/NĐ-CP.

    Xuất hóa đơn trễ vài ngày so với ngày nghiệm thu có bị phạt không?

    Có thể bị xử phạt vi phạm hành chính về hóa đơn do lập hóa đơn không đúng thời điểm, đồng thời ảnh hưởng đến việc kê khai thuế đúng kỳ.

    Doanh nghiệp bất động sản có áp dụng cùng mốc thời điểm với xây dựng, lắp đặt không?

    Không hoàn toàn. Với tổ chức kinh doanh bất động sản, xây dựng cơ sở hạ tầng, nhà để bán, chuyển nhượng mà chưa chuyển giao quyền sở hữu nhưng có thu tiền theo tiến độ, thời điểm lập hóa đơn là ngày thu tiền hoặc theo thỏa thuận thanh toán trong hợp đồng, theo điểm d1 khoản 4 Điều 9.

    Nội dung liên quan

    Để lại một bình luận

    Email của bạn sẽ không được hiển thị công khai. Các trường bắt buộc được đánh dấu *

    Lê Hoàng Tuyên

    FOUNDER - MAN

    Xin chào! Tôi là Lê Hoàng Tuyên, Founder MAN – Master Accountant Network. Với bề dày kinh nghiệm lâu năm, công ty chúng tôi cung cấp các dịch vụ chuyên nghiệp trong lĩnh vực Kiểm toán, Kế toán, Báo cáo Thuế, Báo cáo Chuyển giá… Ngoài ra, tôi còn dành nhiều thời gian và tâm huyết để chia sẻ những kiến thức chuyên môn sâu rộng. Xem chi tiết về tôi tại đây.

    Về Blog

    Blog của MAN – Master Accountant Network cung cấp thông tin chuyên sâu, cập nhật về kế toán, thuế, kiểm toán và quản lý doanh nghiệp tại Việt Nam

    Mọi nội dung đều được biên soạn bởi đội ngũ chuyên gia có trên 25 năm kinh nghiệm trong lĩnh vực tư vấn doanh nghiệp

    VÌ SAO CHỌN CHÚNG TÔI?

    Làm đúng ngay từ đầu

    “Làm đúng ngay từ đầu” là cách làm hiệu quả nhất, tốn ít chi phí nhất và khôn ngoan nhất.

    Nhanh chóng, chính xác

    Tiếp nhận dịch vụ nhanh chóng và triển khai chuyên nghiệp chính xác.

    Tận tâm & trách nhiệm

    Ngoài chuyên môn, tại MAN chú trọng đến cái “Tâm” để triển khai dịch vụ.
